拥有规范的演播室灯光工程施工流程不仅可以加快工程安装的工作效率,还可以保障工程质量。以下是珂玛影视灯光工程部施工流程及标准,验收成功率99%。

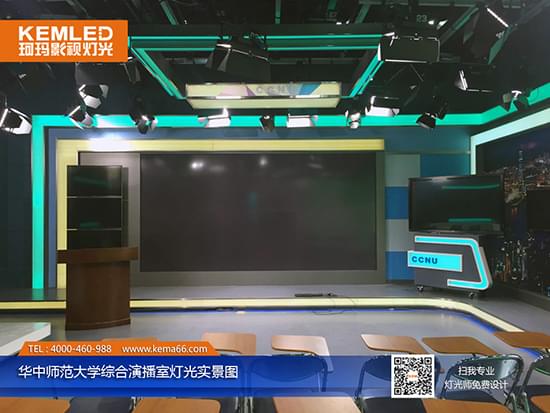

【KEMLED】华中师范综合演播室灯光工程实景图一
第一步:货物验收
货物达到客户指定地点后,与客户一同验收货物,对照货物清单仔细验收清楚。如发现所发货物存在漏发的情况,第一时间内通知公司补发货物。如货物核实无误,便进场施工。
第二步:轨道安装方式流程:
根据现场房间情况,测量好房间尺寸,确保固定轨和滑动轨都在房间的中间(滑轨左右两端预留60—80CM),滑动轨在滑动过程中不碰到墙壁,使演播室布局美观。
通过前期测量和规划后,标注出固定轨支架打孔的位置并打孔→安装固定轨支架→安装固定轨→使用压板将固定轨锁死,做到牢固无安全隐患。安装完固定轨后,根据图纸安装万向器(数量为滑动轨2倍),并将挡板安装与固定轨两侧,用于锁死固定轨,避免万向器滑落。让后将滑动轨安装与万向器下,并将灯具滑车(与该条滑车上灯具数量相同)和线缆滑车(在灯具滑车之间)安装与滑动轨上,安装完后,将挡板安装与滑动轨两侧,避免滑出。

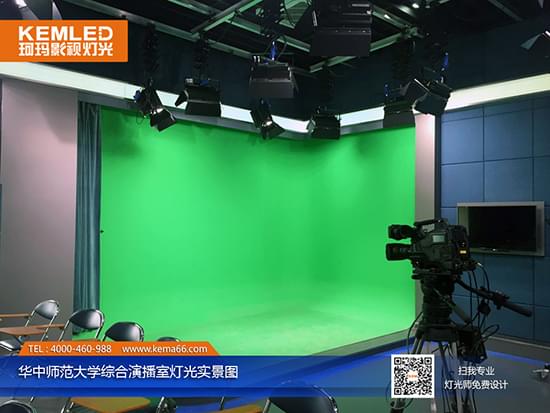

【KEMLED】华中师范综合演播室灯光工程实景图二
第三步:布置灯具电源线
线材从控制室出来,走线槽(或是电缆桥架),按照一灯一线的标准。根据房间长度和轨道走势提前测量好电源线的长度,并在每根线的两头做好标签以辩分别。如果一条线路上有两根线以上,需用扎带扎好以保持美观。若是LED灯光项目,布置好电源线后,再布置信号线。LED灯具信号线采用串连的方式(一个灯接一个灯的串起来)。如果灯具使用恒力铰链吊挂,需依据铰链的长度(线材长度是在恒力铰链长度上加1m)和走势放线,接电源插头,焊接信号线。
第四布:安装灯具
将吊柄提前固定在演播室灯具灯弓上,然后将灯具安装到灯具滑车上(或恒力铰链)。在安装灯具时,特别注意在上下梯子(或是脚手架)时注意安全,提前检查梯子是否牢固。灯具安装好后,调节灯具的角度和位置,如灯具使用恒力铰链吊挂,则需将恒力铰链调试到合适的力度,灯具能够保持悬挂空中,不会上移或下移。

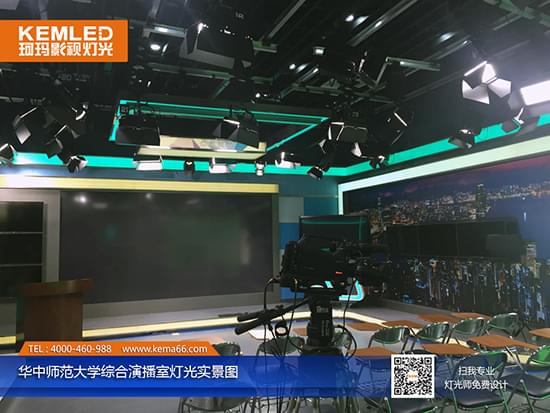

【KEMLED】华中师范综合演播室灯光工程实景图三
第五步:施工现场卫生
工程人员要注意施工现场的卫生,灯具及材料摆放整齐,保持现场干净整洁,避免脏乱;施工结束后要打扫现场卫生,处理工程垃圾。
第六步:调试灯光
调整灯具的位置和角度,调试灯具的亮度,以达到演播室灯光相关标准和拍摄要求;然后在对演播室整体检查一遍,自己模拟验收,确保细节之处没有任何问题。
第七步:组织验收
在自己模拟验收合格后,联系甲方负责人和使用方负责人到场进行验收。在验收过程中给甲方进行讲解,给使用人培训灯光的使用方法,确保对方能够熟练、便捷的操作。在施工过程中,工程人员要时刻保持与公司商务人员的沟通和甲方的沟通,遇到问题第一时间与甲方沟通解决方案。
——版权所有http://www.kema66.com(KEMLED 珂玛影视灯光)转载请注明出处
【推荐阅读】
- 【工程案例】重庆市第二师范学院综合演播室灯光工程项目
- 【工程案例】海南省琼中电视台综合演播室灯光工程
- 【行业动态】【贺】湖南省永州第一中学演播室灯光加蓝箱制作工程圆满完工
- 【行业动态】【贺】南拳互娱(武汉)文化传媒企业演播室灯光工程圆满完工
- 【产品中心】演播室LED平板灯
24小时服务热线:4000-460-988 企业QQ:4000460988 座机:027-8779 1228 传真:027-8759 6229 建议投诉热线:1388 618 6255 |
